Фонд капремонта продолжает держать на контроле ход замены устаревшего лифтового оборудования в многоквартирных домах региона
Некоммерческая организация
"Фонд капитального ремонта
многоквартирных домов
Архангельской области"
163000, г. Архангельск, просп. Троицкий, д. 10, 2-й этаж
Телефон горячей линии: 609-340
Телефон/факс: 609-350

Фонд капремонта продолжает держать на контроле ход замены устаревшего лифтового оборудования в многоквартирных домах региона

Фонд капремонта продолжает держать на контроле ход замены устаревшего лифтового оборудования в многоквартирных домах региона
26.10.23 12:15
В выездной проверке работ на нескольких объектах Архангельска побывали заместитель генерального директора Фонда Александр Павленко и заместитель министра ТЭК и ЖКХ Архангельской области Наталья Сорванова. Здесь заменой лифтов занимаются специалисты ОАО «ЩЛЗ». Работы на объектах стартовали в начале октября.

Первым осмотрели дом № 19 по улице Дзержинского, где в процессе замены находятся 6 лифтов. Оборудование доставлено на объект, работы ведутся в 6 подъездах многоэтажки. Техническая готовность здесь оценивается специалистами Фонда в 40%.

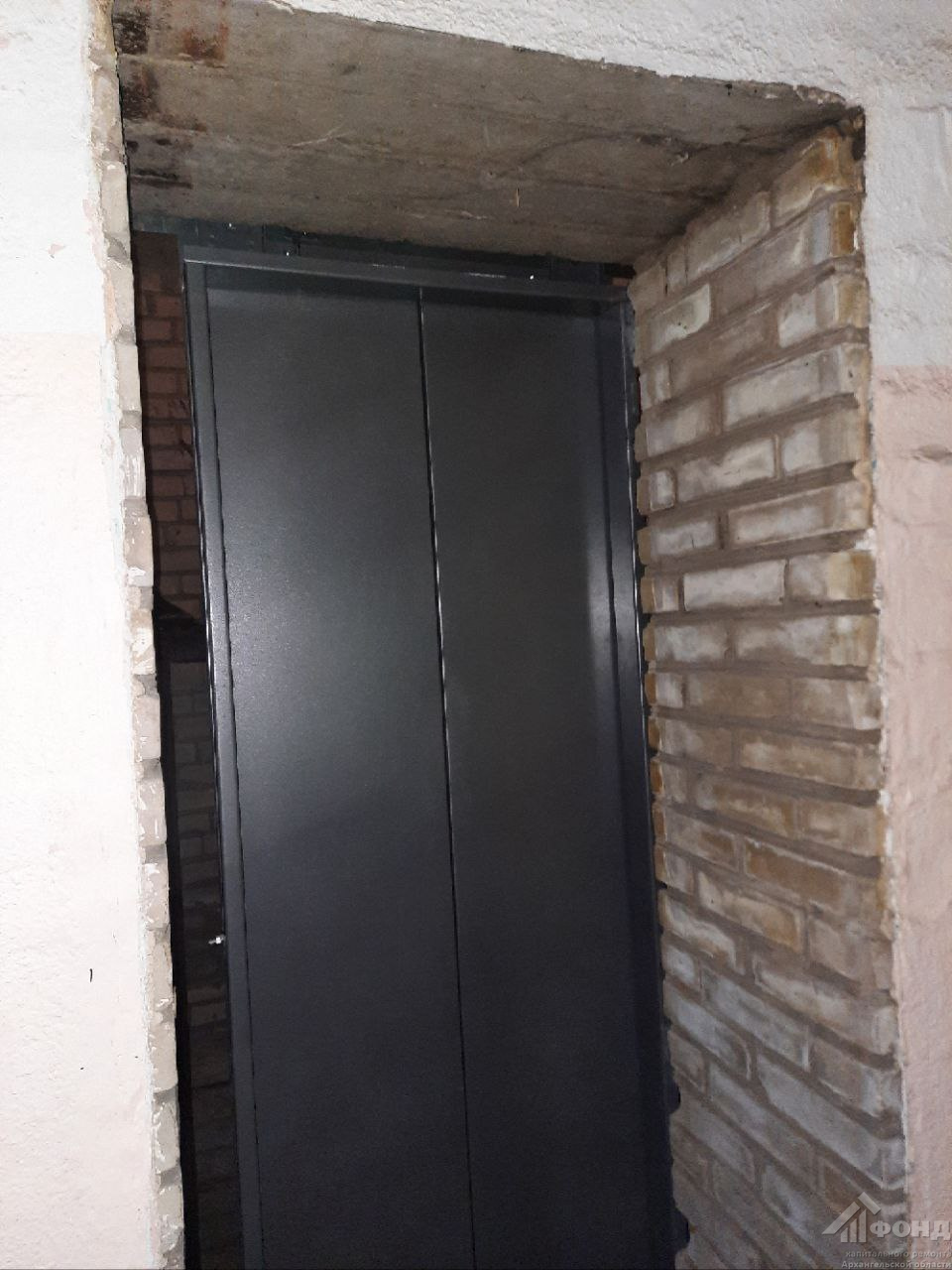

В подъездах дома специалисты заменили все направляющие – и кабин, и противовесов. Сами противовесы также установлены. На всех этажах дома обустроены порталы (этажные двери лифтов). В машинных помещениях смонтированы шкафы управления лифтами и частотные преобразователи.

В планах подрядчика на следующей неделе в данном доме собрать новые кабины лифтов, поднять и установить в машинные отделения лебедки.

Далее посетили дом № 49 корпус 2 по улице Урицкого. Здесь также, как и в жилом здании на Дзержинского, техническая готовность составляет 40%. Все 6 лифтов находятся в работе. Ситуация по ним идентична с предыдущим осмотренным объектом. Единственное исключение – установка дверных порталов. В доме по улице Урицкого подрядчик уже завершил данный вид работ во всех подъездах.

На улице Почтовый Тракт в доме № 30 корпус 2 выполнены аналогичные виды работ. Однако здесь специалисты уже приступили к сборке новых кабин лифтов.

Стоит отметить, что на всех осмотренных объектах сделаны замеры и заказаны обрамления. Они изготавливаются и в скором времени поступят на площадки для монтажа.

Участники рабочего выезда сошлись во мнении, что производственные процессы по замене устаревших лифтов в настоящий момент не вызывают опасений затягивания контрактных сроков выполнения работ.
